gridAssets — activos, alarmas y medición
Guía práctica
revisado el 02/10/2026
La ficha de cada central, subestación y línea del SIN: alarma actual, KPIs del mes, validez de la medición, pronóstico y red del punto de conexión.
Cada app es una ruta de hasta seis etapas: empiece usando la pantalla y profundice cuanto quiera — hasta las fórmulas, el origen de los datos y lo que todavía puede mejorar. Todas las apps de este manual ya siguen este formato.
La interfaz de gridAssets en español está en implantación: hoy (19/09/2026) el enlace abre en portugués, con el selector PT/EN arriba a la derecha. Los cuadros y los números son los mismos.
1Etapa 1 — Usar y leer la pantalla (30 segundos)
Qué es: La ficha de cada planta, conjunto, subestación y línea del sistema brasileño (SIN), armada con datos públicos del ONS, la CCEE y la ANEEL: qué pasa ahora, los números del mes y de dónde viene cada uno.

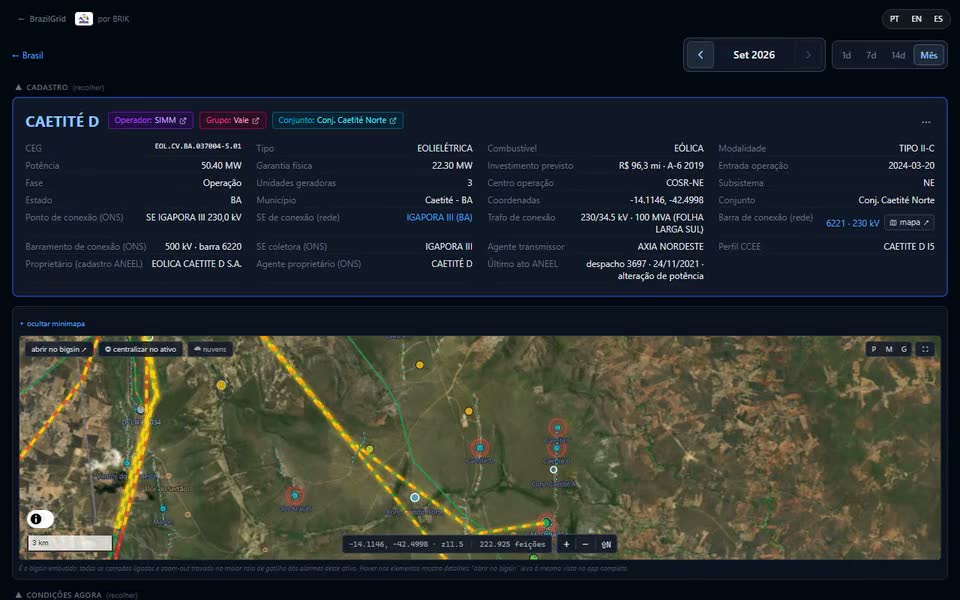

Hágalo ahora: Escriba el nombre de una planta en el buscador de la portada y abra la ficha. Ejemplo: “Caetité D”, eólica de 50,4 MW en Bahía.
2Etapa 2 — Funcionalidades, paso a paso
Cada paso tiene un enlace que abre la app exactamente en el estado descrito (activo, mes y cuadro).

Abra la ficha. El cuadro de registro, arriba, dice qué es el activo: CEG, potencia, operador, grupo, conjunto y punto de conexión (en Caetité D, la SE Igaporã III, 230 kV). En la fila Propietario (registro ANEEL), cuando el emprendimiento tiene más de un CNPJ titular, la ficha muestra el socio mayoritario con el porcentaje y el número de socios — “socio mayoritario (x %, 1 de N socios)”, desde el 23/09/2026; la deuda sigue vinculada por el CNPJ de la SPE. Abrir en este estado →

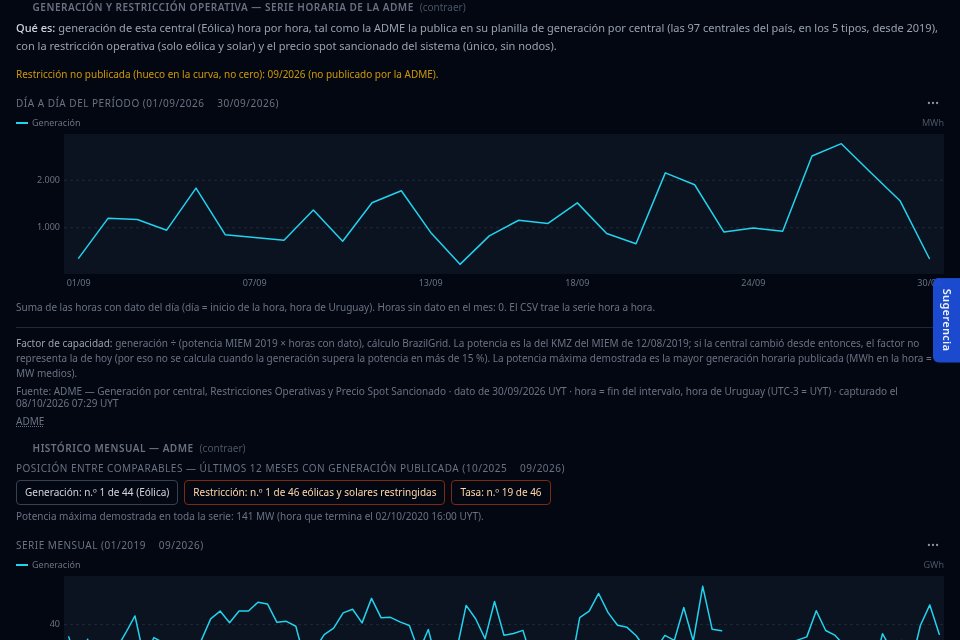

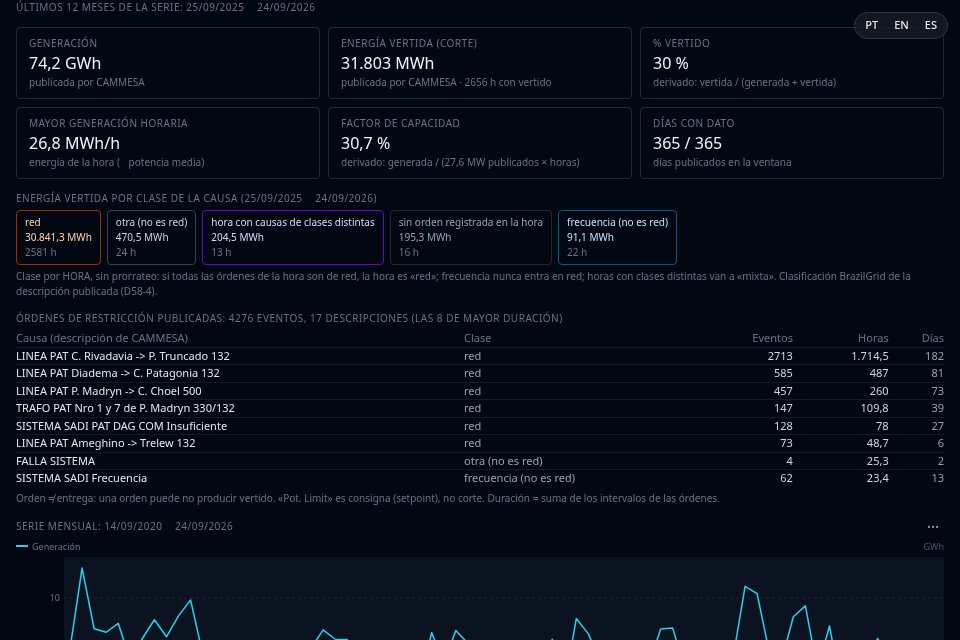

Elija el período. El enlace abre agosto de 2026 (parámetro ?mes=2026-08 en la URL); en pantalla, las flechas ‹ › del cuadro de KPIs cambian el mes y los botones M · D · I alternan mes, día e intervalo. Abrir en este estado →

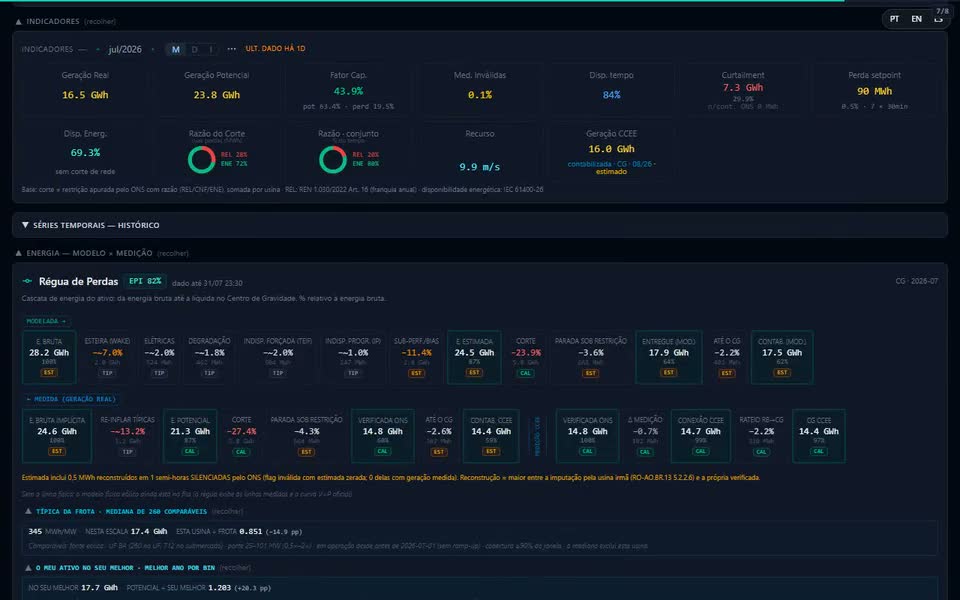

Leer los tooltips y cambiar el mes en el cuadro de KPIs. capturado el 26/09/2026 · grabación de la pantalla pública de usinas.brazilgrid.com · 11.1 s Pase el ratón sobre Recorte y sobre Razón del Recorte: el tooltip dice cómo se calcula el número y en qué norma se apoya. Abrir en este estado →
Baje hasta Mejora potencial — recuperación SAGER y, justo debajo, Validez de los datos por semihora: el mes entero, celda por celda. Abrir en este estado →

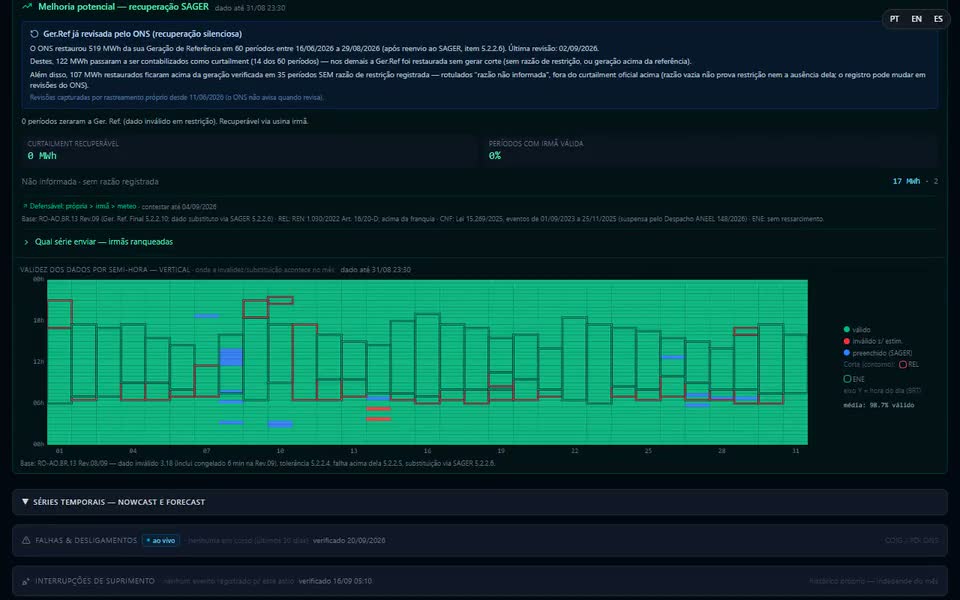

Validez por semihora y recuperación SAGER. capturado el 20/09/2026 · grabación de la pantalla pública de usinas.brazilgrid.com · 10.2 s Siga al punto de conexión: en la ficha de la SE, el cuadro Recorte del vecino muestra cuánto se recortó a las plantas que ya llegan allí, por razón y por barra. Haga clic en una barra para ver sus plantas. Abrir en este estado →
Recorte del vecino: del total de la SE a la barra y a sus plantas. capturado el 26/09/2026 · grabación de la pantalla pública de usinas.brazilgrid.com · 9.2 s Comparta el estado: la URL guarda el mes (?mes=), el día (?dia=), el intervalo (?ini= y ?fim=) y el cuadro (#…). Quien abra el enlace llega al mismo lugar.

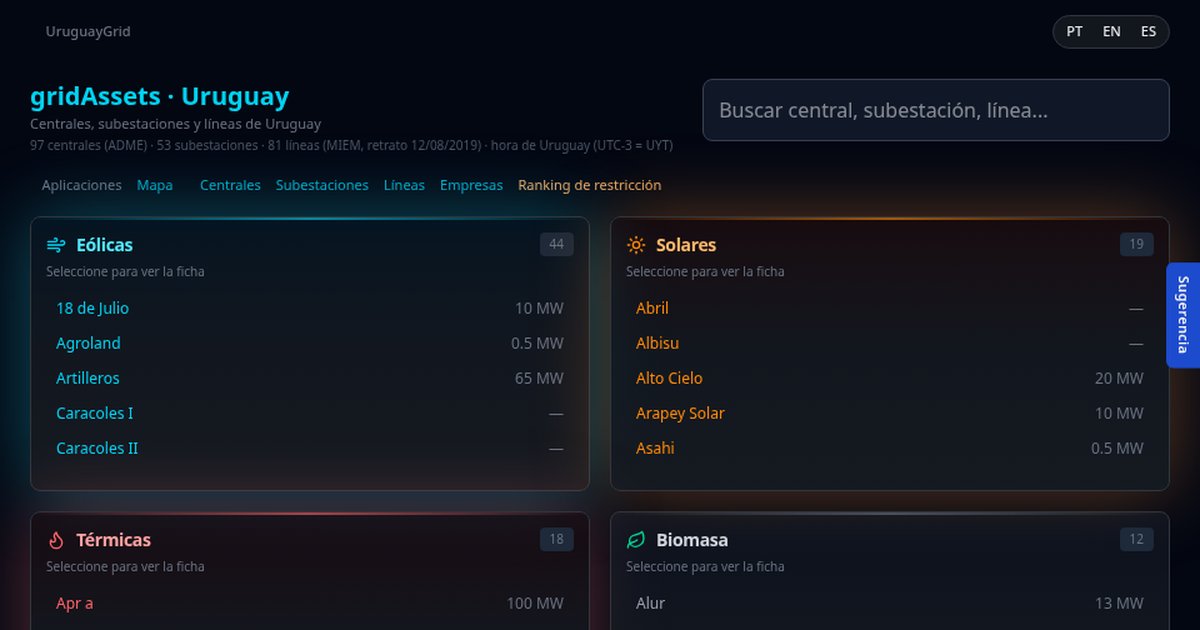

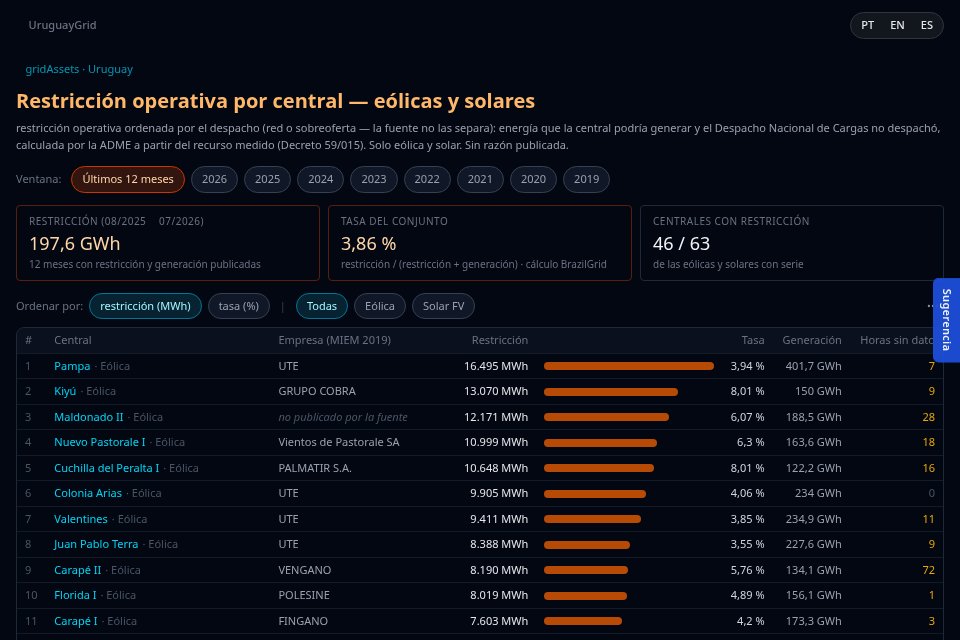

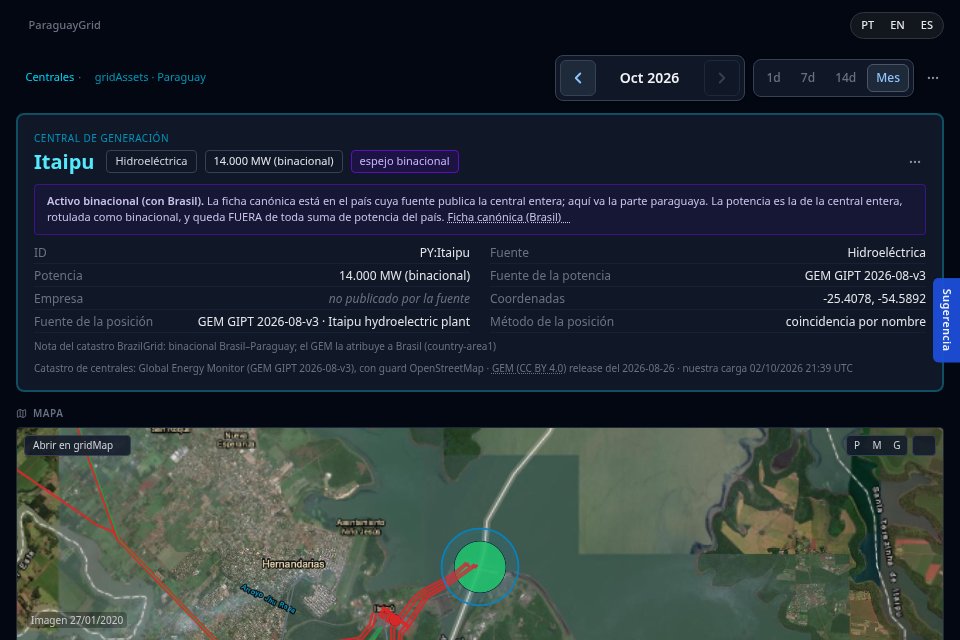

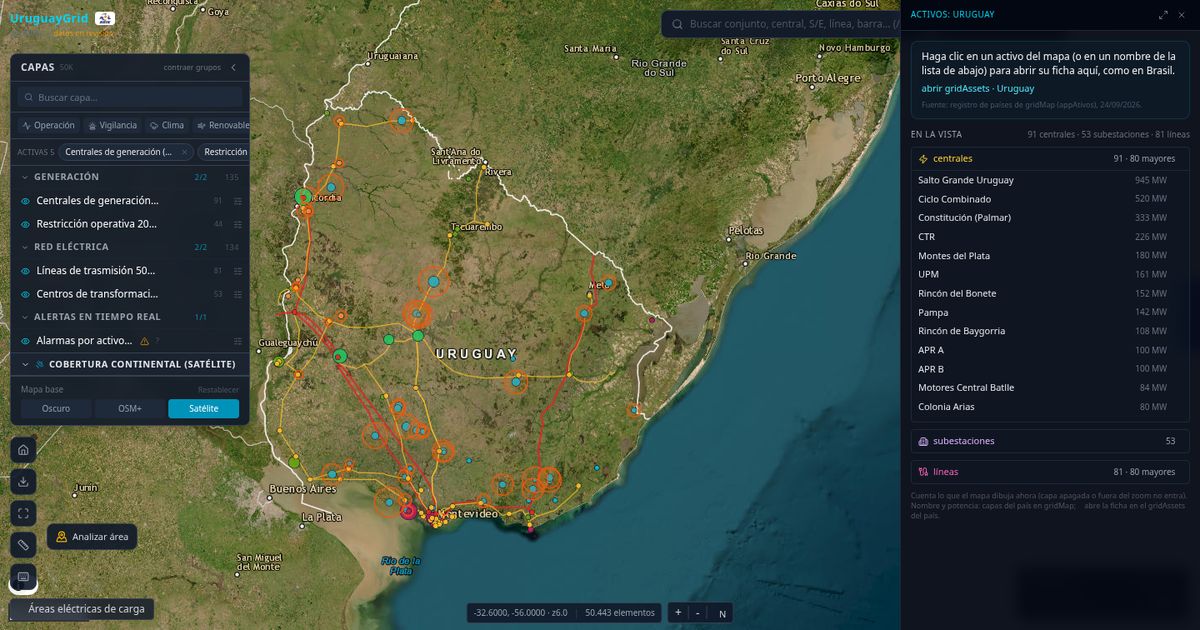

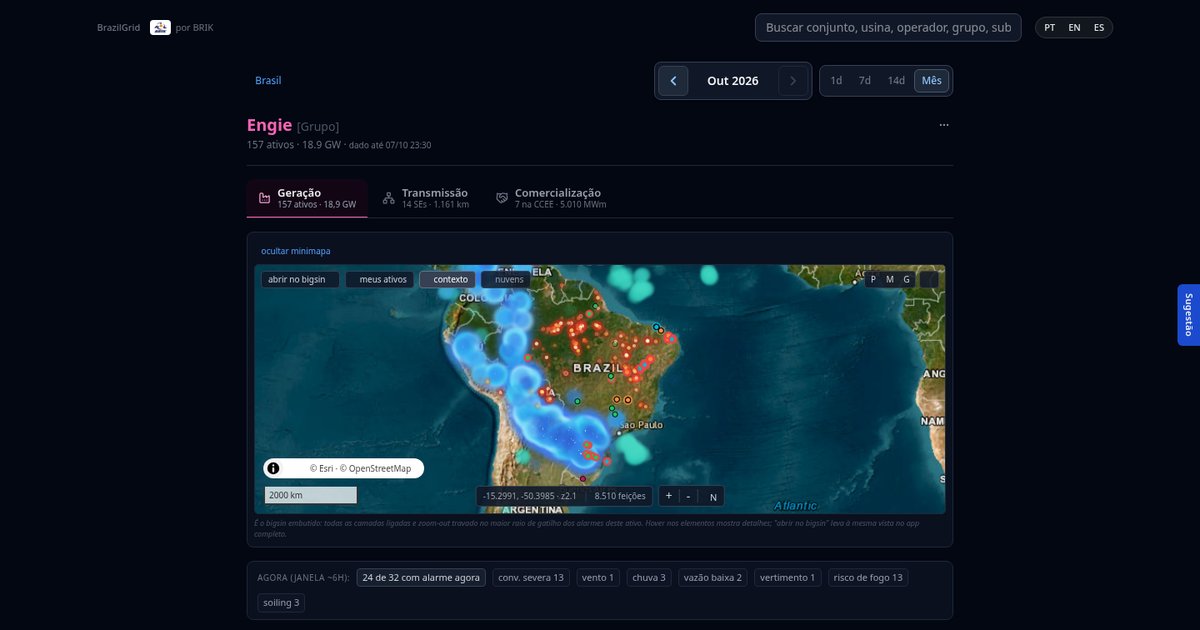

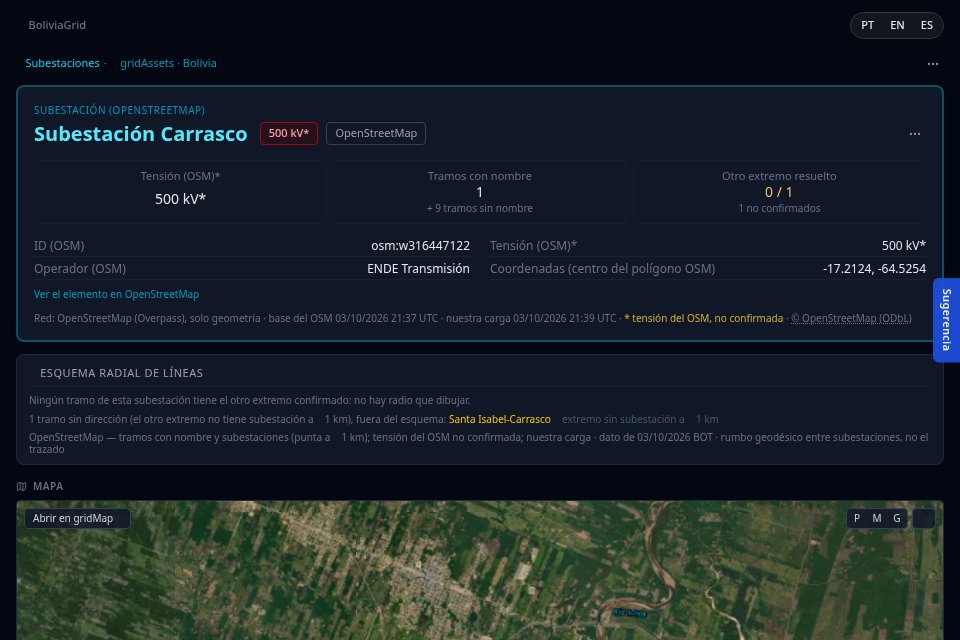

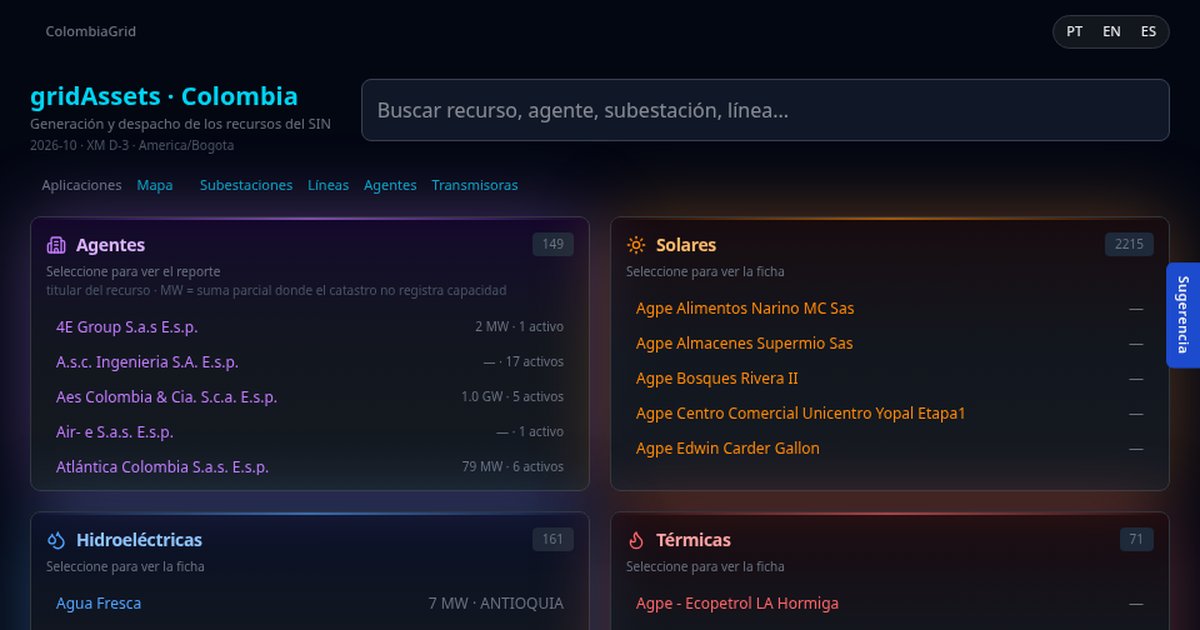

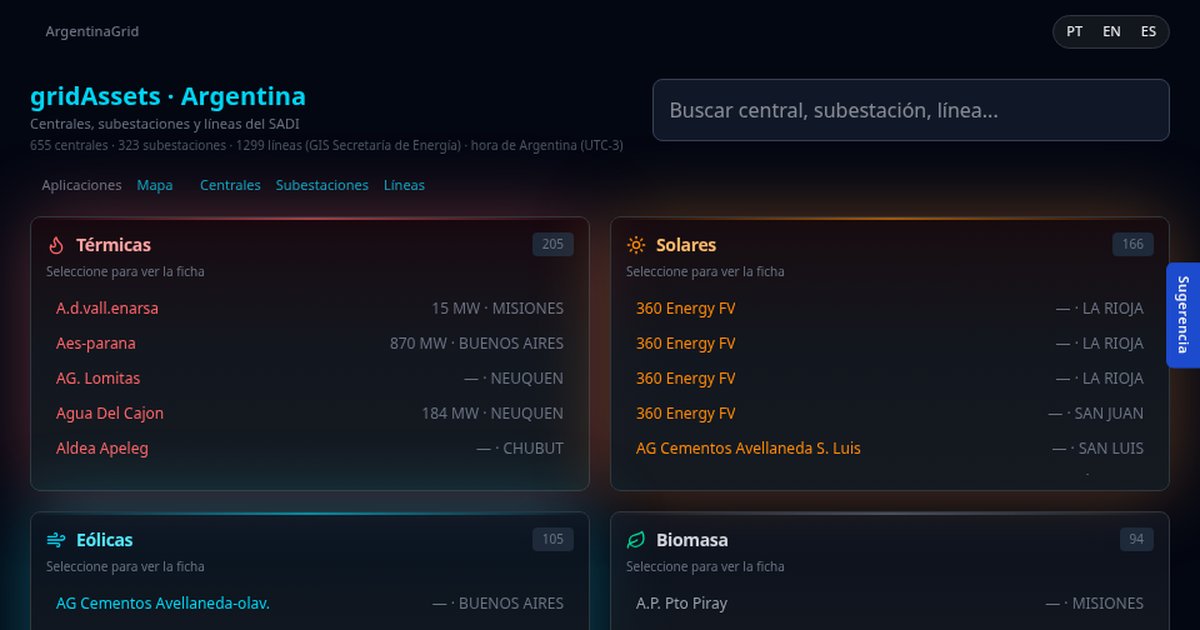

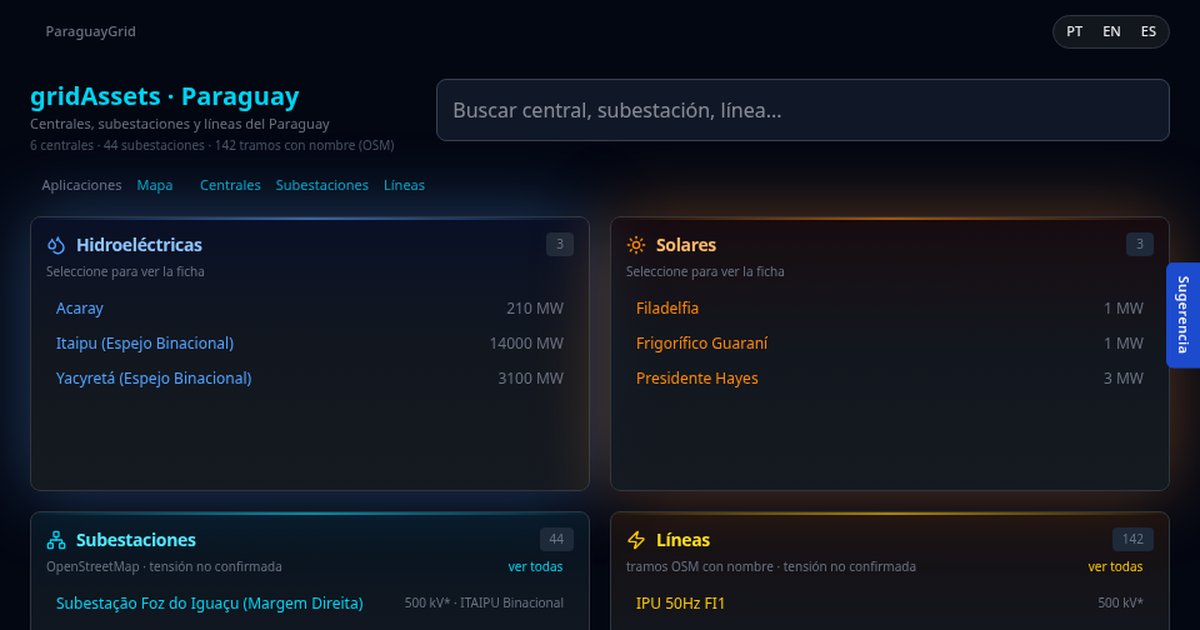

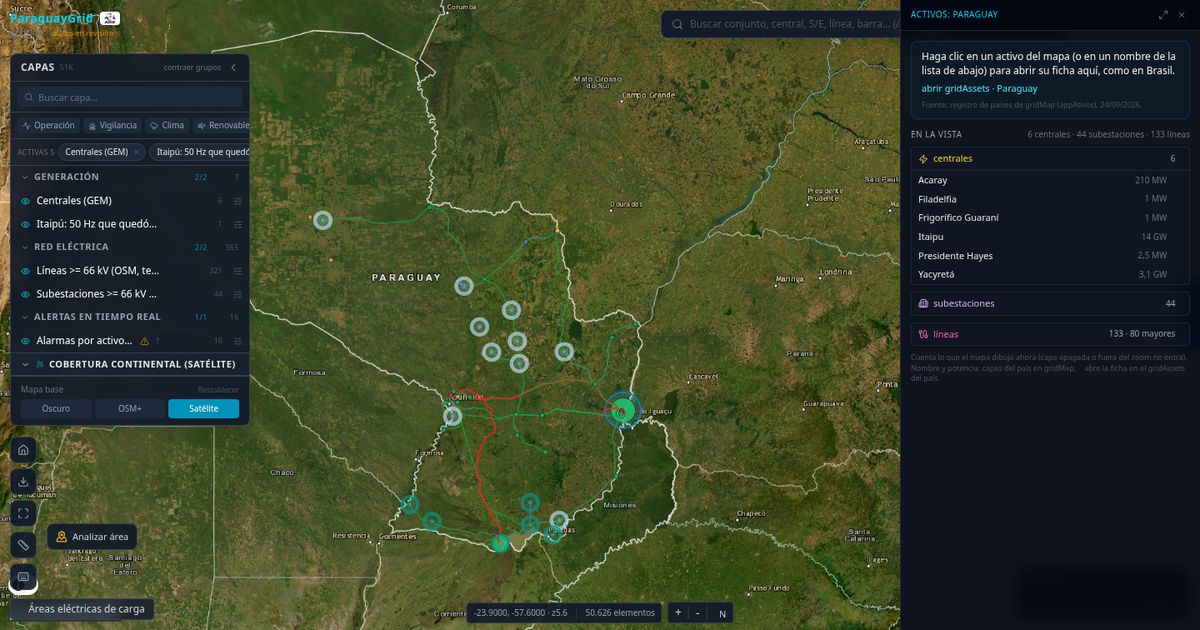

Abra un grupo, operador o financiadora: desde el 25/09/2026 la página abre en la pestaña “Todos”, con las centrales de TODAS las fuentes en una sola lista, y las pestañas por fuente (EOL, UFV, UHE, UTE, SE, LT) quedan al lado para filtrar. Engie: 157 activos, 18,9 GW — Todos 194 ítems, EOL 88, UFV 52, UHE 16, UTE 1, SE 14, LT 23 (leído en la pantalla de producción el 26/09/2026). Si una fuente falla en la consulta, el aviso aparece encima de la lista; no desaparece callada. Desde el 02/10/2026 la lista de activos, las subestaciones, las líneas y el SAGER del grupo están en cuadros con barra propia (clic en el título para contraer); todos empiezan abiertos — contrayendo todo, la página del grupo cabe en unas dos pantallas (Voltalia: 1,9 pantallas, medido en el build del 02/10/2026). Abrir en este estado →
Página del grupo Engie en gridAssets abierta en la pestaña Todos, con las pestañas por fuente (eólica, solar, hidro, térmica, subestaciones y líneas) y el mapa de activos captura tomada el 09/10/2026 · pantalla pública de usinas.brazilgrid.com En la ficha de una LT, el esquema de arriba vincula las dos subestaciones de los extremos por el grafo de la red (cruzadas por el CÓDIGO del catastro del ONS) y dice, debajo de cada nombre, cuántas OTRAS LT activas salen de ahí — haga clic en el nombre para ir a la estrella de la SE. LT 345 kV Xavantes – M. Fornasaro C1 (SP): Xavantes +6 LT activas, M. Fornasaro +3 (leído en la pantalla de producción el 26/09/2026). Abrir en este estado →

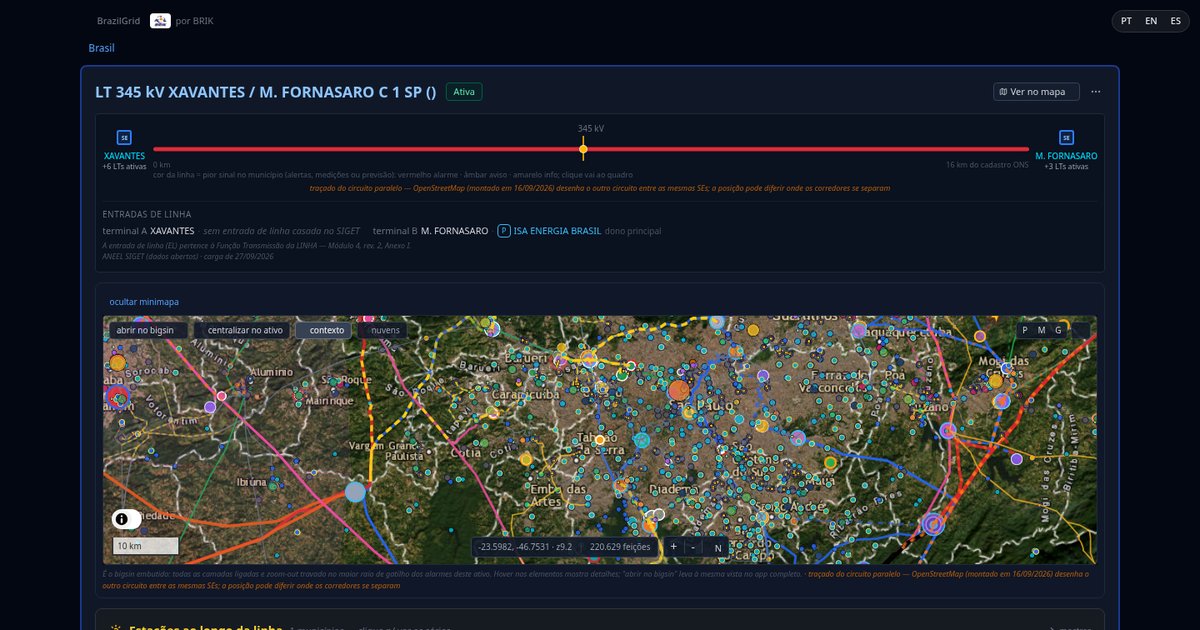

Ficha de la línea de 345 kV Xavantes – M. Fornasaro en gridAssets: las dos subestaciones de los extremos, cruzadas por el grafo de la red, con el número de otras líneas activas de cada una captura tomada el 28/09/2026 · pantalla pública de usinas.brazilgrid.com En una térmica, la ficha gana cuadros propios. En la UTE Norte Fluminense (RJ, gas), en agosto de 2026: en Específico térmica, el “CVU declarado CCEE” trae una línea por parcela con el último CVU declarado y la semana operativa, y el gráfico semanal escalonado de la CCEE (por parcela) junto al CVU del ONS (por unidad de planificación) — pase el mouse sobre una semana para ver los dos valores, que no se suman; justo debajo, “Por qué generó” muestra la barra de lo que la central generó y, justo debajo, la de lo que programó el ONS; más abajo vienen “Restricción de operación — constrained-on y constrained-off (CCEE)”, que ahora trae también la línea de unit commitment (MWh de la CCEE en todas las horas del mes y el R$ oficial del cargo, lado a lado, nunca sumados al constrained-on — pase el mouse sobre la etiqueta para ver la fuente y la fecha), y “¿Llegó el combustible?”, con el punto de entrega de gas de la ANP. Abrir en este estado →

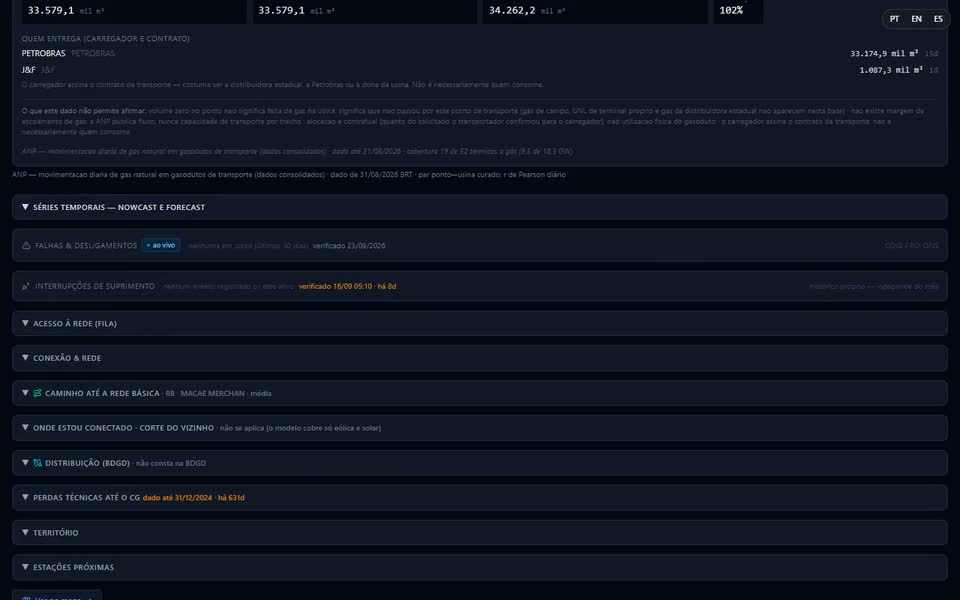

Térmica: CVU declarado CCEE × ONS, verificado × programado, constrained-on y unit commitment de la CCEE y el gas en el punto. capturado el 23/09/2026 · grabación de la pantalla pública de usinas.brazilgrid.com · 15.9 s En cualquier app de la plataforma, la pestaña vertical “Sugerencia”, en el borde derecho, a media altura, abre un formulario: escriba lo que faltó o podría ser mejor (de 3 a 2.000 caracteres), deje el correo solo si quiere respuesta y haga clic en Enviar — la dirección de la página en la que está va junto, para que el equipo abra el mismo estado. Cancelar o Esc cierran solo el formulario: la pestaña nunca desaparece. No aparece en una app embebida (minimapa, tarjeta de la landing, ?embed=). Abrir en este estado →
3Etapa 3 — Profundización, cuadro por cuadro
Qué significa cada cuadro, de dónde viene el dato y de cuándo es, y el error de lectura más común.
KPIs Abrir en este estado →
- Qué significa
- Los números del período elegido: generación real (verificada por el ONS), generación potencial, factor de capacidad, mediciones inválidas, disponibilidad, recorte y la razón del recorte.
- Fuente y fecha
- ONS — generación verificada, generación estimada y restricción con razón, sumadas por planta. El sello “último dato hace …” del cuadro dice hasta cuándo llega el dato; horarios en BRT (UTC−3).
- Trampa
- En el mes en curso el cuadro es parcial (p. ej. “parcial: 408h / 720h”): no lo compare con un mes cerrado. El recorte cuenta la semihora en que el ONS marca generación restringida en el archivo por central O publica la razón (REL, CNF, ENE) — la unión de ambas señales desde el 20/09/2026. La parte aún sin razón publicada aparece en gris como “razón pendiente de publicación por el ONS”: el MWh ya está bien, solo falta el nombre.
Cascada de Pérdidas Abrir en este estado →
- Qué significa
- La energía de la planta desde la bruta hasta la contabilizada en el Centro de Gravedad de la CCEE, en dos filas: la modelada y la medida. Desde el 26/09/2026 la caja del recorte se divide en dos cuando la central quedó en cero bajo restricción mientras centrales hermanas del mismo conjunto generaban: esa parte sale de “Recorte” y pasa a “Parada bajo restricción” (sello EST) — candidata a indisponibilidad propia, no a orden de recorte.
- Fuente y fecha
- Cada caja lleva la etiqueta de su origen — medido, calculado, estimado o típico de literatura. La CCEE entra con el mes contabilizado más reciente, indicado en la esquina del cuadro (p. ej. “CG · 2026-07”).
- Trampa
- La CCEE contabiliza después del ONS: la caja de la CCEE puede estar un mes atrás o marcada como estimada. Revise la etiqueta antes de comparar cajas. Las dos cajas suman el recorte de siempre: el potencial y la columna oficial no cambian. En agosto de 2026, en la flota eólica y solar, la parada bajo restricción fue 469.505 MWh, 8,2 % del recorte (medido en producción el 26/09/2026); en Morro dos Ventos II (RN), 9.609,1 de 11.163 MWh. Desde el 26/09/2026 cada caja trae en el tooltip SU división por razón (REL, CNF, ENE) en MWh y en % de la propia caja; en la Parada, la razón es el rótulo del CONJUNTO en ese instante.
Potencia Máxima Demostrada — Cuadros A y B y piso de detección Abrir en este estado →
- Qué significa
- Desde el 26/09/2026, dentro del cuadro (eólica y solar): el Cuadro A muestra el p95 del mejor año por franja de recurso (viento o irradiancia), con la banda del techo y el codo; el Cuadro B, mes a mes, el techo y la franja baja contra el mejor año de la propia central, con el % de recorte del mes al pie y los escalones por encima del piso marcados. El estado “por debajo del pico” solo se enciende por encima del PISO de detección de la central (3 × la variación típica mes a mes).
- Fuente y fecha
- ONS — generación verificada semihoraria de la central y el recurso de la propia serie; criterio interno de BrazilGrid, sin norma. En la flota medida en producción el 26/09/2026, el codo mediano es 900 W/m² en las solares y 10 m/s en las eólicas.
- Trampa
- El chip “DC/AC no inferido” queda siempre visible: el techo de una solar es ciego a la degradación del módulo. El escalón es rótulo de FORMA, gris, no alarma — casi toda central tiene alguno en la serie, y la mayoría cae en mes de recorte fuerte (mire el % de recorte al pie antes de concluir que el activo empeoró). Con el piso, 97 solares y 63 eólicas salieron de “por debajo del pico”.
Validez de los datos por semihora Abrir en este estado →
- Qué significa
- El mes entero en celdas de 30 minutos: verde válido, rojo inválido sin estimación (la Generación de Referencia cae a cero y el recorte de esa semihora no se contabiliza), azul completado vía SAGER. El contorno muestra la razón del recorte — y queda GRIS cuando el ONS aún no publicó la razón de esa semihora (“razón pendiente de publicación por el ONS”, en pantalla desde el 20/09/2026).
- Fuente y fecha
- Indicador de dato inválido publicado por el ONS, semihora a semihora; la base (Rutina Operativa RO-AO.BR.13) está citada al pie del cuadro, con el “dato hasta”.
- Trampa
- El indicador es de telemetría —falla de recepción en el sistema de supervisión por más de seis minutos—, no del sensor: la medición suele existir en el registrador de la planta. El plazo para impugnar en el SAGER es corto (3 días hábiles); el panel muestra la fecha límite.
Fallas y Desconexiones Abrir en este estado →
- Qué significa
- Lo que está fuera de servicio en la subestación de conexión y en el camino hasta la red básica, con su vigencia. Desde el 26/09/2026 el cuadro separa FALLA FORZADA (rojo, cuenta como alarma) de INTERVENCIÓN PROGRAMADA (azul, informativo): el PDI del ONS es programación, así que aparece como “N programadas en curso” y no enciende la alarma.
- Fuente y fecha
- ONS (COIG / PDI), con la hora de la última verificación en el encabezado del cuadro.
- Trampa
- “Ninguna en curso” vale para la ventana indicada en el cuadro. Para explicar un recorte REL pasado, cruce la fecha del evento con el período de los KPIs. El 26/09/2026 00:40 UTC había 23 fallas forzadas (COIG) y 648 intervenciones programadas (PDI) vigentes; antes, las 416 del PDI con desconexión encendían la alarma y el chip de intervención de 83 centrales — hoy se enciende solo por falla forzada (14 centrales a esa hora).

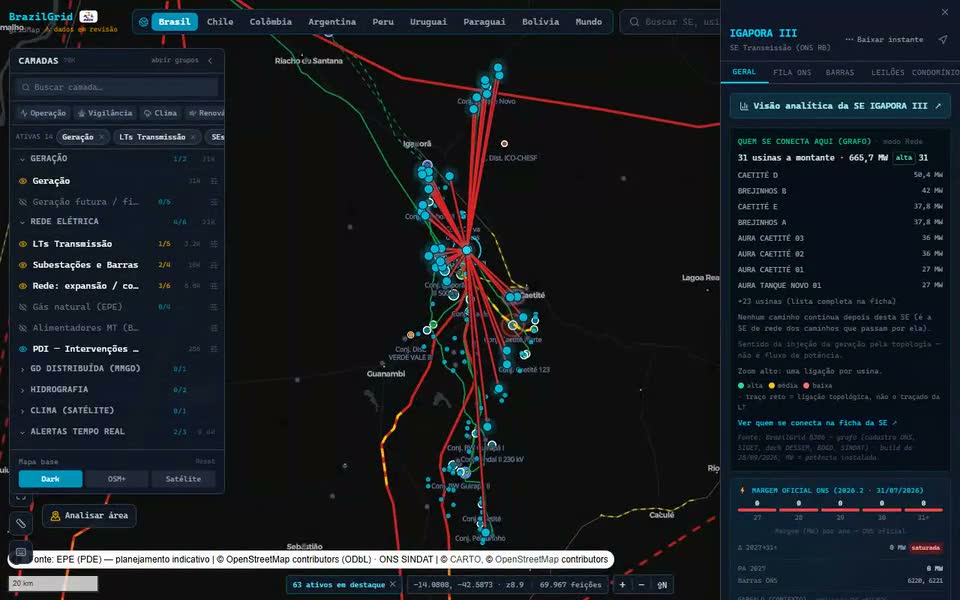

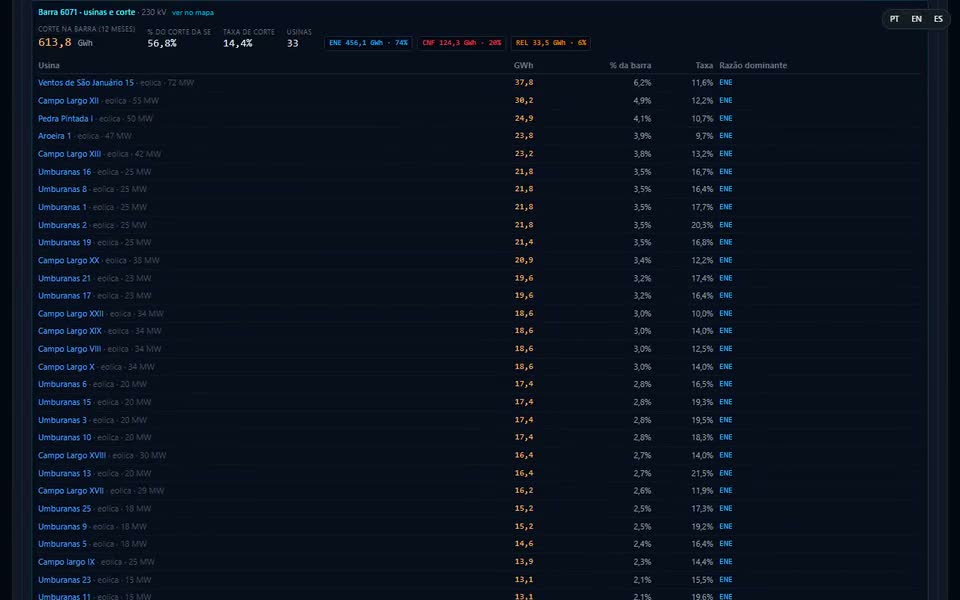

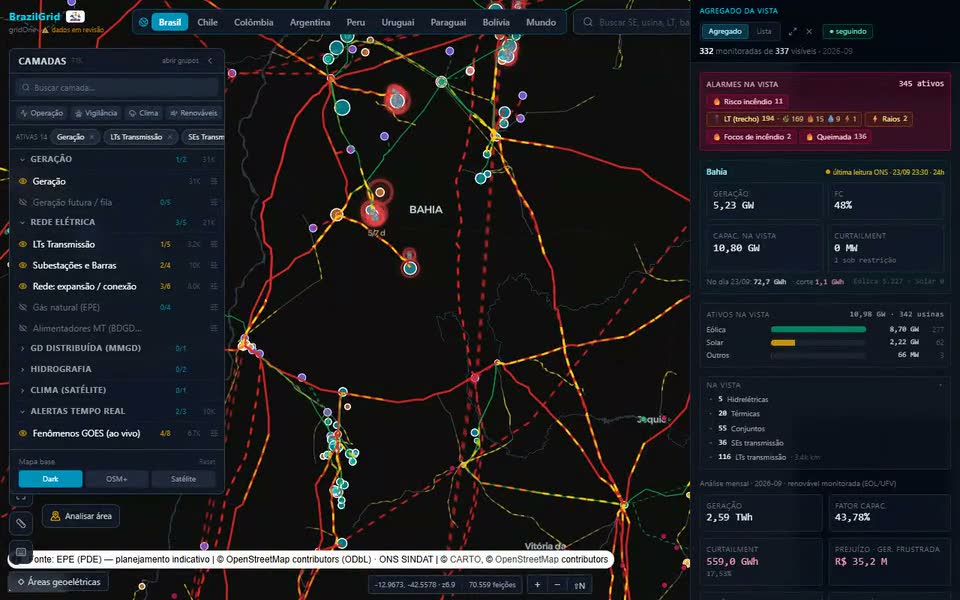

Recorte del vecino (ficha de la SE) Abrir en este estado →
- Qué significa
- Cuánto se recortó a las eólicas y solares ya conectadas a la SE, por razón (REL, CNF, ENE), mes a mes y por barra; el clic en una barra abre sus plantas.
- Fuente y fecha
- ONS (restricción × generación verificada), suma por planta, ventana de 12 meses o 90 días, con “dato hasta” en el cuadro.
- Trampa
- El total cuenta la semihora marcada como generación restringida por el ONS o con razón publicada; la parte aún sin razón entra en gris, como “razón pendiente de publicación por el ONS”. El valor sin ese filtro, la telemetría inválida y el efecto de agregar por planta en vez de por conjunto aparecen al pie como no contabilizados: nunca sumarlos al total.

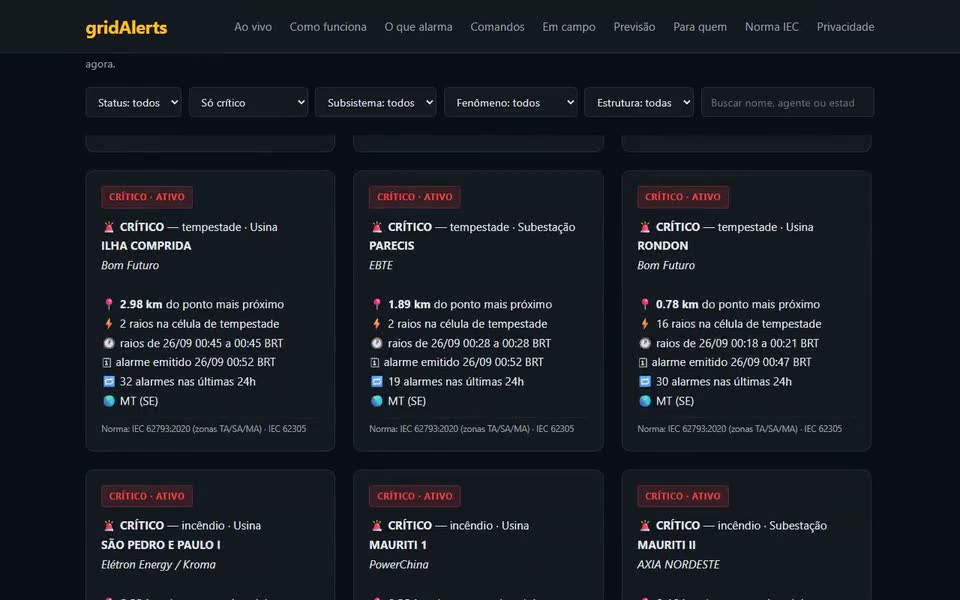

Alertas activas ahora Abrir en este estado →
- Qué significa
- Chips siempre visibles: apagados cuando no hay nada, encendidos cuando hay un evento en curso (lluvia, viento, rayo, fuego, medición inválida, riesgo SAGER…).
- Fuente y fecha
- Cada chip indica su fuente y el criterio en el tooltip, con la hora del dato que lo encendió.
- Trampa
- Chip de rayo apagado significa que el satélite no detectó descarga en ese momento, no que la operación sea segura.
Para entrar (ficha de la SE) — quién responde por cada sector de tensión Abrir en este estado →
- Qué significa
- Quién es el dueño del módulo general de la subestación, el interlocutor de quien quiere entrar allí — y, desde el 20/09/2026, POR SECTOR DE TENSIÓN: la misma SE puede tener un responsable en el patio de 230 kV y otro en el de 500 kV. La columna “Responde por el sector” muestra los dos.
- Fuente y fecha
- ONS — catastro de módulos y condominio de subestación. Medido el 20/09/2026: 713 SEs con módulo general de red básica, 780 pares (SE, tensión) y 67 SEs con módulo en dos o más sectores.
- Trampa
- En 61 SEs (8,6 %) algún sector tenía un dueño distinto del que la pantalla mostraba antes — en BACFO la SE aparecía como AXIA Nordeste (patio de 230 kV) y quien responde por el 500 kV es ISA Energia Brasil. El dueño principal de la SE no cambió: mire la línea de SU sector antes de buscar interlocutor.
Continuidad DEC/FEC por causa (cuadro Distribución) Abrir en este estado →
- Qué significa
- Cuánto tiempo (DEC) y cuántas veces (FEC) el conjunto de unidades consumidoras quedó sin energía en 12 meses, contra el límite anual — y, desde el 20/09/2026, descompuesto POR CAUSA de los dos lados de la frontera. El expurgo aparece en bloque separado, nunca sumado al oficial. Desde el 26/09/2026 el mismo DEC/FEC aparece en el conjunto, el grupo y el operador, al final del cuadro Distribución (BDGD): cuenta los conjuntos de unidades consumidoras por estado frente al límite (encima, dentro, indeterminado, sin límite) y con violación ya segura en el año, y los lista del más cercano al límite al más lejano.
- Fuente y fecha
- ANEEL — indicadores de continuidad por conjunto de unidades consumidoras; la competencia y la fecha del archivo están al pie del cuadro.
- Trampa
- DEC = DECIP + DECIND (interrupción programada + no programada), identidad que cierra en 3.259 de los 3.262 conjuntos (99,91 %); un residuo mayor a 0,05 h aparece en pantalla. Las cuatro parcelas del expurgo son DISJUNTAS desde el 20/09/2026 — antes se superponían y sumaban 9,00 h donde el real es 8,66 h (conjunto OESTE, de Coprel). En el agregado el DEC NO se suma ni se promedia — cada conjunto es un área con límite propio; la central entra por el PEOR conjunto al que se conecta. Grupo Engie, competencia 07/2026 (archivo ANEEL del 05/09/2026): 7 conjuntos, 2 por encima del límite en 12 meses y 1 con violación ya segura (Lajinha 1, 16,55 h en el año frente a un límite de 14 h) (leído en producción el 26/09/2026).
Energía no suministrada (cuadro Salud de la red de la SE) Abrir en este estado →
- Qué significa
- Cuánta energía el estado dejó de recibir en el mes por una perturbación con corte de carga, en MWh — el costo del corte, que los indicadores de robustez cuentan pero nunca valoran. En pantalla desde el 20/09/2026.
- Fuente y fecha
- ONS — registro de interrupción de carga, por estado, con el mes en el cuadro; el estado del conjunto de unidades consumidoras de la ficha también fue corregido el 20/09/2026.
- Trampa
- “—” es mes SIN publicación de interrupción, no mes sin corte: hasta el 19/09/2026 ese vacío se volvía cero en 3.214 de 6.334 líneas. Y el conteo de cortes del indicador de robustez del ONS es inflado: 6.624 publicados contra 1.652 reales en 90 meses (factor 4,01).
Por qué generó — verificado × programado por el ONS (térmica) Abrir en este estado →
- Qué significa
- Dos barras con los mismos colores por motivo de despacho (mérito, inflexibilidad pura, unit commitment, razón eléctrica, generación de sustitución…) y escala común: arriba lo que la central generó, abajo lo que programó el ONS. El chip “verificado − programado” dice, con signo, cuánto quedó la central por encima (positivo) o por debajo (negativo) de lo programado. En pantalla desde el 22/09/2026.
- Fuente y fecha
- ONS — Generación Térmica por Motivo de Despacho (horaria), sumada en el mes; la línea de procedencia bajo el cuadro dice “dato de DD/MM/AAAA BRT”. En la GNA II, agosto de 2026: 247,2 GWh verificados contra 439,7 GWh programados, chip −192,6 GWh, 100% por inflexibilidad pura (API en producción, 22/09/2026).
- Trampa
- Es atribución por término, no balance: cuando la suma de los términos del ONS no cierra el total programado, el residuo aparece con signo (por encima de 0,5%) y nunca se redistribuye; un término sin publicación es “sin información”, nunca cero. El antiguo cuadro “Despacho por componente” salió de la pantalla el 22/09/2026 porque contaba dos veces (+6,7%).
CVU (Específico térmica) Abrir en este estado →
- Qué significa
- El costo variable unitario de la central en R$/MWh. La etiqueta verde “sem. DD/MM/AA” bajo el valor indica que es el CVU SEMANAL del ONS de esa semana operativa; la etiqueta gris es el CVU declarado en el PMO (NEWAVE), usado solo cuando falta el semanal. El cuadro Margen Operativo compara el CVU con el CMO del mes.
- Fuente y fecha
- ONS — CVU semanal por unidad de planificación; NEWAVE del PMO como respaldo. En la GNA II, leído el 22/09/2026: R$ 927,35/MWh en la semana del 19/09/2026, contra R$ 768,85 del PMO de agosto de 2026.
- Trampa
- Hasta el 22/09/2026 la consulta del CVU semanal fallaba en silencio y la ficha mostraba siempre el del PMO. Compare la etiqueta antes de comparar dos centrales: semanal y PMO no son la misma vara.
Restricción de operación — constrained-on y constrained-off (CCEE) Abrir en este estado →
- Qué significa
- Constrained-on: generación que el ONS ordenó por restricción de la red, fuera del orden de mérito. Constrained-off: generación que la térmica dejó de hacer por restricción. Energía (MWh) y cargo recibido (R$) lado a lado, los últimos 12 meses mes a mes y, en las horas de constrained-on, por qué generó la central según la CCEE. En pantalla desde el 22/09/2026.
- Fuente y fecha
- CCEE — generación horaria por central (datos abiertos; MWh = suma mensual nuestra) y cargos recibidos por central (R$ oficial, copiado sin transformación). Las dos bases no andan juntas: el pie muestra el “dato hasta” de cada una. En la Norte Fluminense, 08/2025–07/2026, leído el 22/09/2026: constrained-on 443 MWh (3 horas, en febrero de 2026) y R$ 141 mil; constrained-off 8.125 MWh y R$ 1,9 millones; MWh hasta 07/2026, R$ hasta 02/2026.
- Trampa
- No divida R$ por MWh: el cargo es neto del ingreso por PLD, así que energía × CVU no reproduce lo pagado. No existe código de razón (REL/CNF/ENE) para constrained-on. Barra discontinua es mes sin dato horario (ausencia, no cero). Solo aparece para térmicas con CVU declarado en la CCEE.

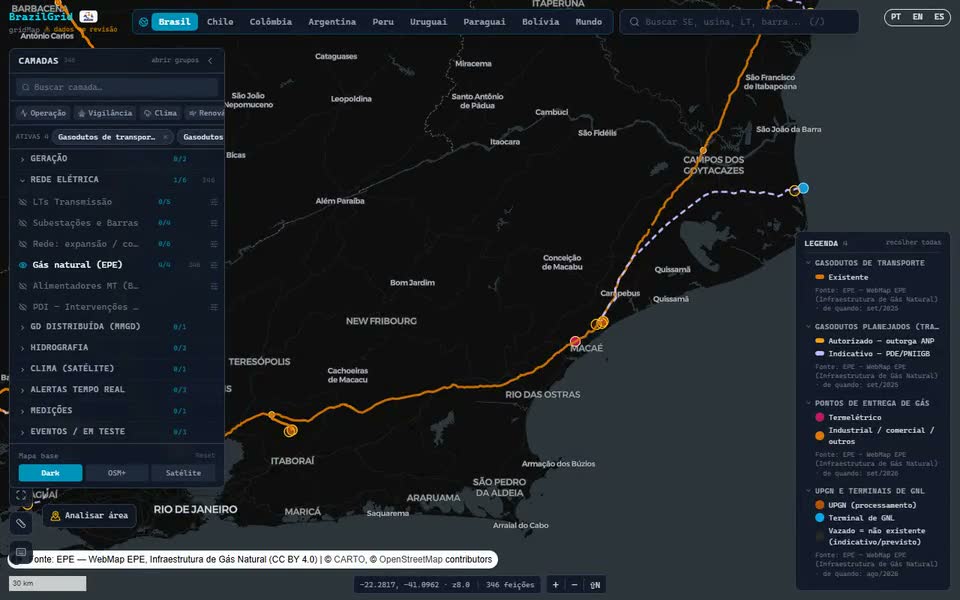

¿Llegó el combustible? — punto de entrega de gas (ANP) Abrir en este estado →
- Qué significa
- El punto de entrega del gasoducto de transporte que abastece a la central, con el volumen solicitado, programado y realizado en el período, la asignación, quién entrega (cargador y contrato) y la r de Pearson entre el volumen diario del punto y la generación diaria de la central (“¿El punto explica la generación?”). En pantalla desde el 22/09/2026.
- Fuente y fecha
- ANP — movimiento diario de gas natural en gasoductos de transporte (datos consolidados, 2021-01 a 2026-08); el par punto↔central se cura a mano. En la Norte Fluminense, agosto de 2026, leído el 22/09/2026: r = 0,995 en 2.066 días pareados, 34.262,2 mil m³ realizados contra 33.579,1 mil m³ solicitados (asignación 102%), con Petrobras y J&F como cargadores.
- Trampa
- Volumen cero en el punto NO es falta de gas: el gas puede llegar de un campo, de GNL propio o de la distribuidora, que la ANP no publica (Uruguaiana generó en 52 días, hasta 549 MW, sin volumen en el punto). Una central sin punto recibe la respuesta “no abastecida por gasoducto de transporte regulado por la ANP” — cobertura de 19 de las 52 térmicas a gas (9,50 de 18,28 GW). No existe margen de transporte de gas: la ANP publica flujo, no capacidad.

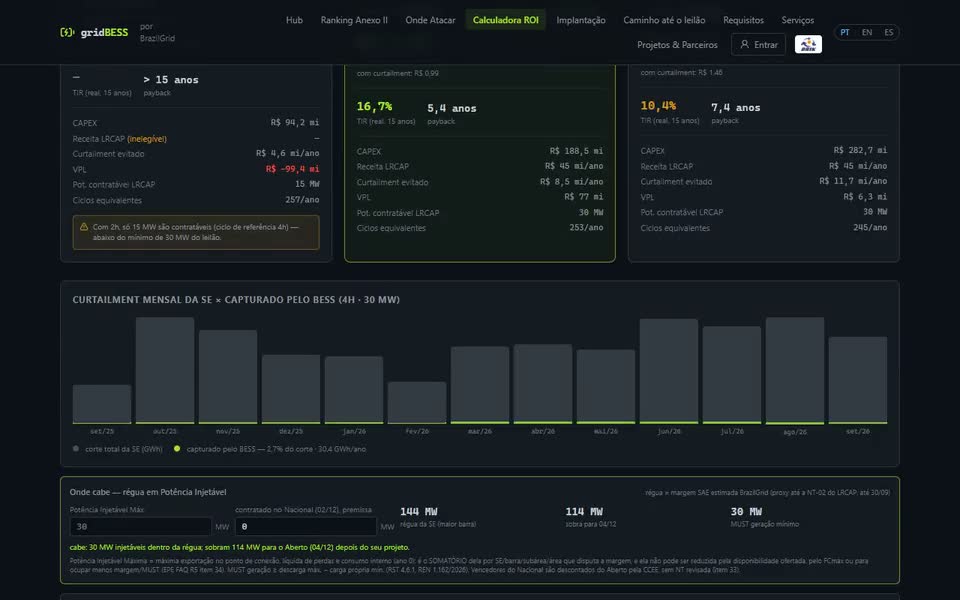

Económico — deuda y cobertura (indicativo): DSCR Abrir en este estado →
- Qué significa
- El índice de cobertura del servicio de la deuda de la central, armado solo con datos públicos: (ingreso 12 m − opex 12 m) ÷ servicio de la deuda 12 m, con franja de sensibilidad y estrés. Desde el 23/09/2026 la TUST del opex sale con el descuento en la red publicado por la CCEE: la línea “TUST con descuento de X% en la red (CCEE)” dice el porcentaje y el mes.
- Fuente y fecha
- Deuda: SND/B3 (CVM) y subastas de la ANEEL; ingreso: ONS; opex: EPE; descuento en la red: CCEE, catastro mensual de la parcela de central (porcentaje de descuento). En Caetité D, leído en producción el 24/09/2026: descuento del 50% publicado para 07/2026, parcela única.
- Trampa
- Es un indicador con datos públicos, no un dictamen de crédito. Sin publicación de la CCEE la TUST entra plena y la línea dice “TUST sin información de descuento (tarifa plena)” — nunca un 50% presumido. En el conjunto, el grupo y el operador el cuadro dice en cuántas centrales se aplicó el descuento y en cuántas no hay información; cuando una entrada no carga, el DSCR aparece como “no calculado”, nunca cero.
Ramal de línea — terminal indirecto (ficha de la LT) Abrir en este estado →
- Qué significa
- En los ramales de línea el ONS publica el terminal “para” vacío: el ramal termina en una derivación de otra LT o en un nodo del modelo, no en una subestación. Desde el 23/09/2026 el encabezado de la LT muestra ese terminal leído del nombre del equipo, con el sello “terminal indirecto” y el enlace a la LT de origen (en el ejemplo, el ramal de Jaru deriva de la LT Samuel – Ji-Paraná C-1).
- Fuente y fecha
- ONS — catastro de líneas de transmisión, nombre del equipo, carga del 23/09/2026; la ficha sella fuente, fecha y método. Medido en producción el 24/09/2026: 48 de 2.339 LTs vigentes, todas ramales — 16 derivaciones en LT (15 con la LT de origen vinculada) y 32 nodos del modelo.
- Trampa
- El terminal indirecto nunca se convierte en terminal de subestación. El cuadro Subastas del ramal queda sin lote propio y lista, rotuladas como suyas, las obras de la LT de origen.
4Etapa 4 — Teoría y fórmulas
Cómo se calcula cada número, con la norma o el criterio detrás — y lo que deja afuera.
Curtailment — por central, con el gate del ONS (flag ∪ razón)

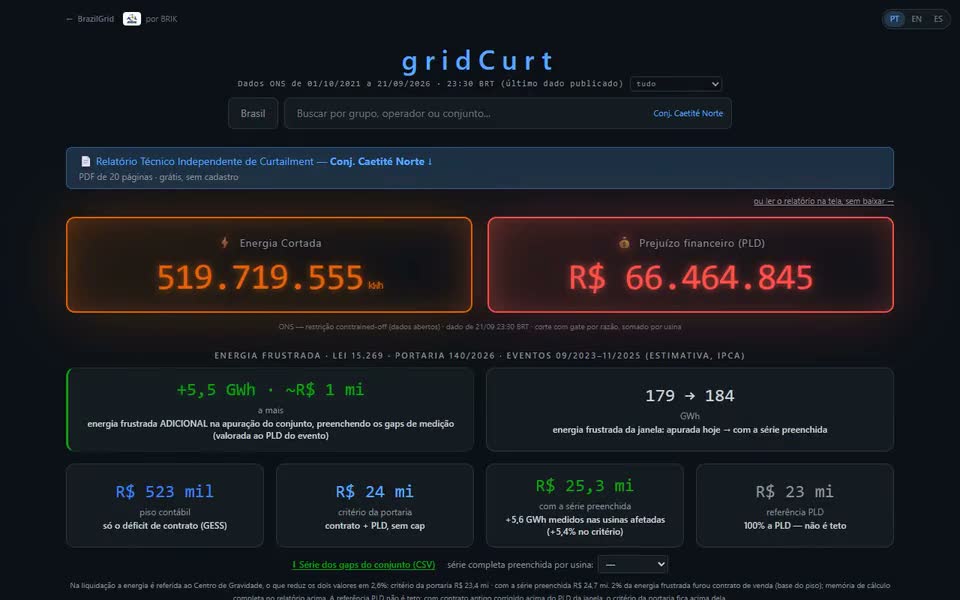

Curtailment (MWh) = Σ_t max(Est_t − Ver_t ; 0) × 0,5 h
sumando solo las semihoras t bajo restricción, por el gate del ONS:
flag de generación restringida = 1 O razón publicada (REL, CNF, ENE)
antes de 2024 la flag no existe — vale solo la razón
Est = generación estimada por el ONS (MW) · Ver = generación verificada (MW)
Curtailment % = Curtailment ÷ Σ Est del período
El máximo se aplica central por central y semihora por semihora: la semihora en que la central generó por encima de lo estimado no descuenta el recorte de otra. El filtro de razón separa recorte de error de estimación — sin él, la misma cuenta sobre toda la serie eólica y solar da 128,24 TWh en lugar de 85,32 TWh (+50 %; medición en producción del 13/09/2026, serie 01/10/2021–12/09/2026). Desde el 20/09/2026 el gate es la UNIÓN de dos señales del propio ONS: la flag de generación restringida del archivo por central, que llega en D−1 y existe de 2024 en adelante, y la razón del archivo por conjunto. La unión entró porque la flag sola borraba recorte que la fuente rotula — 104 semihoras y 274,638 MWh de la UFV Assú V, medido en producción el 20/09/2026. La serie 2024–2026 no cambia; lo que cambió fue el 17 y el 18/09/2026, que aparecían con recorte CERO (leyéndose como “día sin recorte”) y pasaron a mostrar 488.424 MWh. Es el término Gfrust (generación frustrada) de la fórmula de resarcimiento.
Base: Fórmula GESS de la REN ANEEL 1.109/2024: min[max(Econt − Gver; 0); Gfrust]; cómputo semihorario de la RO-AO.BR.13 (ONS); tooltip Curtailment del cuadro KPIs; gate flag ∪ razón (B322) en producción desde el 20/09/2026.
Factor de capacidad en tres lecturas
FC entregado = Generación verificada ÷ (Potencia nominal × horas del período)
FC potencial = Generación de Referencia ÷ (Potencia nominal × horas)
FC perdido = Curtailment ÷ (Potencia nominal × horas)
El entregado es el factor de capacidad oficial del ONS (marcado con ★ en el cuadro) y cae cuando la central es recortada. El potencial dice cuánto generaría sin restricción; el perdido es la parte atribuida a la restricción computada por el ONS, abierta por razón (REL, CNF, ENE).
Base: Tooltips del cuadro KPIs; disponibilidad basada en producción de la IEC 61400-26 (eólica) y de la IEC TS 61724-3 (solar).
Por qué la suma por central da más que la del ONS (diferencia de método)
Σ_u max(Est_u − Ver_u ; 0) ≥ max(Σ_u Est_u − Σ_u Ver_u ; 0)
suma por central suma por conjunto (cómputo del ONS y base de cálculo del contador)
El ONS suma las centrales del conjunto antes de aplicar el máximo; central por central, la que generó por encima de su propia estimada no compensa a la recortada. La desigualdad garantiza que la suma por central da más, pero no dice que esa diferencia sea energía: la mayor parte es error de la generación estimada de cada central (revisión BrazilGrid B343, 24/09/2026, con prueba de recorte sintético de verdad conocida). En el SIN, serie completa, la suma por central da 3,4 % más (2,88 TWh; gridCurt en producción, 24/09/2026 20:30 UTC). Por eso el contador usa la suma por conjunto, y el recorte por central sirve para analizar el activo, nunca como total.
Base: RO-AO.BR.13 (cómputo por conjunto); REN ANEEL 1.030/2022 Art. 16 §4 (frustración de la central = prorrateo de la del conjunto); revisión BrazilGrid B343.
Medición inválida, Referencia en cero y lo que se puede recuperar
Colores: verde = válida · rojo = flag 1 Y estimada 0 (Referencia en cero, recorte fuera de la cuenta) · azul = flag 1 Y estimada > 0 (sustituida por el ONS, recorte contabilizado) · gris = no ingerido
Semihora silenciada: flag de dato inválido = 1 Y generación estimada = 0
Med. inválidas % = semihoras silenciadas ÷ semihoras del período
Recuperable = max(P_central × FC de las hermanas válidas − Ver ; 0) × 0,5 h × PLD de la hora
Cuando la telemetría falla y el ONS no tiene estimación, la Generación de Referencia de la central va a cero y el recorte de esa semihora sale de la cuenta. Flag 1 con estimación mayor que cero no es problema: el ONS ya sustituyó el valor. Para estimar lo recuperable, reconstruimos la referencia con el factor de capacidad de las centrales hermanas válidas del mismo conjunto — es referencia para verificar su serie, no para enviar como medición. El contorno de la celda muestra la razón del recorte (REL, CNF o ENE). Celda roja con contorno es recorte que no entró en la cuenta; celda azul con contorno es recorte que sí entró. La bandera de dato inválido es de telemetría, no de sensor: significa que el envío falló por más de seis minutos en la semihora. En la mayoría de los casos la medición existe en el registrador de la central.
Base: RO-AO.BR.13 Rev.09: ítem 5.2.2.5 (referencia en cero), 5.2.2.6 (dato sustituto con medición propia) y 7.1 (dato idéntico entre centrales del conjunto es criterio de invalidez); cuadro Mejora potencial — recuperación SAGER.
Completar la serie en el SAGER con las centrales hermanas
Orden de preferencia del dato sustituto: 1) registro de la propia central → 2) mejor hermana del mismo conjunto → 3) piso meteorológico
Ranking de las hermanas: cobertura del período · MWh recuperables · correlación histórica · distancia
Ventana ordinaria de impugnación: 3 días hábiles
Cuando la medición no llega, el ONS acepta la reconstrucción a partir de series de centrales del mismo conjunto — las hermanas. El panel ordena las hermanas por cobertura del período y por MWh recuperables, con la correlación histórica y la distancia de cada una, y clasifica qué tan defendible es la elección. Descargue la serie combinada ya en el formato de envío, o la plantilla en blanco si prefiere completarla con su propio registro — y después envíe su CSV para verificación. La ventana ordinaria de impugnación es de 3 días hábiles. Fuera de ella, el período solo vuelve a ser apurable si se abre por norma una ventana retroactiva. La app rastrea por su cuenta las revisiones que el ONS hace después del envío — la Generación de Referencia restaurada aparece en el panel, con fecha.
Base: RO-AO.BR.13 Rev.09: ítem 5.2.2.6 (dato sustituto, con la medición propia en primer lugar) y 7.1 (dato idéntico entre centrales del conjunto es criterio de invalidez); cuadro Mejora potencial — recuperación SAGER.
Franquicia REL: qué es resarcible
Horas REL del año = minutos en restricción REL publicados por el ONS, en el conjunto, acumulados desde el 1 de enero
Resarcible en el régimen ordinario = solo lo que supera la franquicia anual
Franquicia 2026 aplicada por el ONS: 110 h (eólica) · 55 h (solar)
Base normativa: 78 h (eólica) · 30 h 30 min (solar)
REL (indisponibilidad externa de red) es resarcible por encima de la franquicia; la franquicia es anual, no mensual. CNF solo por la Ley 15.269/2025, para eventos del 01/09/2023 al 25/11/2025, vía Término de Compromiso — pago hoy suspendido por medida cautelar de la ANEEL. ENE (sobreoferta) no es resarcible. Donde el ONS no publica los minutos, contamos la semihora entera y el cuadro lo avisa.
Base: REN ANEEL 1.030/2022 Art. 16 §2 y §3 (eólica) y Art. 20-D §2 y §3 (solar); panel del ONS de horas de indisponibilidad media de las funciones de transmisión, ciclo 2021/2025, consultado el 13/09/2026; Ley 15.269/2025 Art. 1º-B; Despacho ANEEL 148/2026.

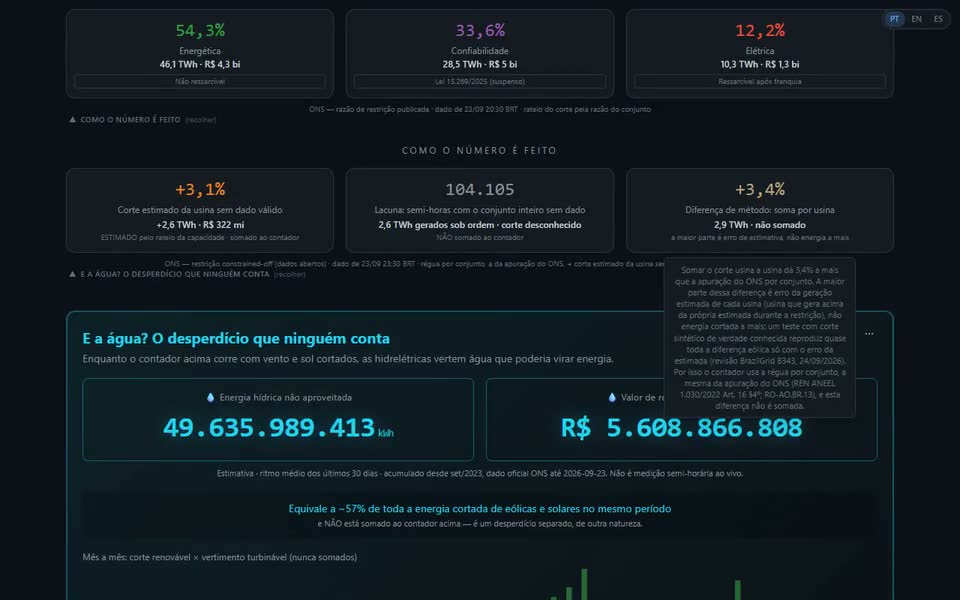

Tasa de recorte de la SE (Recorte del vecino)
Tasa = Recorte ÷ (Recorte + Generación verificada)
Recorte = Σ curtailment (con razón de restricción) de las eólicas y solares conectadas a la SE, en 12 meses o 90 días
Es la fracción de la energía posible que perdió la vecindad eléctrica. En Igaporã III: 728,0 ÷ (728,0 + 1.553,6) = 31,9 % — la misión 3 de la ruta del desarrollador.
Base: Misma definición de curtailment que la ficha de la central; datos del ONS.
La 4ª porción: “razón pendiente de publicación por el ONS”
Razón de la semihora = razón del archivo POR CONJUNTO del ONS
sin ella → razón del archivo INTRA-SEMIHORA del ONS
sin las dos → PEND (“razón pendiente de publicación por el ONS”), porción GRIS
El MWh del recorte NO cambia: solo la división entre REL, CNF y ENE es provisoria
El recorte se mide en el archivo por central, que llega en D−1; el nombre de la razón viene del archivo por conjunto, que puede atrasarse — fue lo que pasó el 17 y el 18/09/2026. Cuando se atrasa, la semihora entra como PEND, en gris a propósito: PEND no es una razón, es la ausencia de una. Sin esa porción, quien abriera el total en REL/CNF/ENE vería menos energía que el contador al lado, y dos bases de cálculo distintas una al lado de la otra se leen como defecto de dato. El cuadro sella hasta cuándo la razón oficial del ONS fue publicada.
Base: RO-AO.BR.13 (ONS); archivos de restricción por central, por conjunto e intra-semihora del ONS; regla del BrazilGrid en producción desde el 20/09/2026.
Verificado × programado por motivo de despacho
Programado = Σ términos del ONS (mérito, inflexibilidad pura y embebida, unit commitment, razón eléctrica, …) + residuo
Desvío = Generación verificada − Generación programada (MWh en el mes)
> 0 → la central generó por encima de lo programado (redespacho hacia arriba)
< 0 → por debajo
% del término = término ÷ total, calculado por separado en lo verificado y en lo programado
Las dos barras usan la misma identidad del ONS, una sobre lo verificado y otra sobre lo programado, y la misma escala: el largo muestra el redespacho. El residuo (lo que los términos publicados no explican) solo aparece por encima de 0,5% y siempre con signo. La ventana de 12 meses tiene la misma lectura en la línea “En 12 meses”.
Base: ONS — Generación Térmica por Motivo de Despacho, columnas verificadas (val_verif*) y programadas (val_prog*); descomposición de BrazilGrid en producción desde el 22/09/2026 (B327).
Constrained-on térmico: energía y dinero, lado a lado
Energía on (MWh) = Σ_h GERACAO_RESTRICAO_OPERATIVA_CONST_ON (horas publicadas por la CCEE)
Energía off (MWh) = Σ_h ENERGIA_AJUSTADA_ENCARGO_RESTRICAO_OPERATIVA (desde 06/2024)
R$ = cargo por servicios del sistema recibido por la central (valor oficial)
Unit commitment (línea propia, nunca sumada al constrained-on): MWh = Σ_h GERACAO_UNIT_COMMITMENT (todas las horas del mes); R$ = ENCARGO_REST_OP_UNIT_COMT (valor oficial)
Atribución de la hora: generación = mérito + inflexibilidad + unit commitment + … + constrained-on + residuo
MWh y R$ vienen de bases distintas de la CCEE y nunca se convierten uno en otro. La división por motivo es la atribución que la propia CCEE publica, hora a hora; en la validación en producción del 22/09/2026, sobre la base entera, cerró exacta en el 66,8% de las horas — en el resto, el residuo aparece sumado en módulo. La base tenía 142 parcelas térmicas, 2.621.941 MWh de constrained-on y R$ 1.835,5 millones de cargo on.
Base: CCEE — generación horaria por central y cargos por central (datos abiertos); modelo agg_ccee_restricao_operativa_usina_mes validado en producción el 22/09/2026; unit commitment de fact_ccee_unit_commitment_parcela_mes.
Gas: asignación y el vínculo punto ↔ central
Asignación (%) = Σ volumen realizado ÷ Σ volumen solicitado × 100 (nunca promedio de porcentajes diarios)
Vínculo = r de Pearson (volumen diario en el punto, generación diaria de la central), en los días pareados
r ≥ 0,90 → acompaña la central · parcial · punto compartido · sin variación · sin base
La asignación es contractual — cuánto de lo solicitado confirmó el transportista al cargador —, no el uso físico del ducto. La r separa “el punto acompaña la central” de “el punto es de la central”: de los 19 pares curados, 14 tienen r ≥ 0,90, 2 son parciales y en 3 el punto no explica la central (medición del 22/09/2026). Ningún par se une por municipio: esa regla acierta el 34% y llega a ligar una central al punto de otra.
Base: ANP — movimiento diario en gasoductos de transporte; seed curado seed_xwalk_anp_ponto_usina (23 filas: 19 pares y 4 rechazos documentados), 22/09/2026 (B324).
Recorte, parada bajo restricción y restricción no vinculante
Solo en las semihoras con razón de restricción, por central:
vinculante = recorte > 0 y la central generó; o central Y conjunto entero en cero
parada = recorte > 0, verificada ≤ 0 y alguna hermana del conjunto generando en el mismo instante
no vinculante = rotulada, pero recorte = 0 (generó ≥ estimada) — solo conteo
Caja “Recorte” = Σ vinculante · Caja “Parada bajo restricción” = Σ parada · las dos suman el val_curtailment
La orden del ONS vale para el conjunto: si no llevó a cero a las hermanas, el cero de esta central es más probablemente indisponibilidad propia que recorte. Por eso la parte parada se preserva en una caja propia, nunca se borra, y la orden de llevar a cero el conjunto entero sigue siendo recorte. Si la consulta del gate falla, la cascada vuelve a la caja única de siempre y registra la falla.
Base: ONS — restricción por central (val_curtailment, con el gate por razón); regla BrazilGrid en producción desde el 26/09/2026 (B212).
5Etapa 5 — De dónde vienen los datos
La fuente de cada dato, cómo y con qué frecuencia lo obtenemos y la limitación que usted necesita conocer.
Generación verificada, generación estimada, razón y flag (semihorarios, por central)
- Fuente y fecha
- ONS — Datos Abiertos: restricción de operación por constrained-off de centrales eólicas y fotovoltaicas, con generación verificada, generación estimada, razón de la restricción (REL, CNF, ENE) y flag de dato inválido.
- Cómo y con qué frecuencia lo obtenemos
- Captura automática diaria del repositorio público del ONS hacia nuestra base de datos, transformada hasta la tabla por central que leen todas las apps; horarios mostrados en BRT (UTC−3). El dato suele llegar hasta dos días antes de hoy (el 19/09/2026: hasta el 17/09/2026 23:30 BRT).
- Limitación
- El ONS reescribe meses ya cerrados cuando recalcula la referencia, sin cambiar la cantidad de filas. Verificamos particiones antiguas contra la fuente y reingerimos las divergentes — por eso un número medido antes de una reingesta puede no reproducirse después. Desde ago/2026 el ONS publica dos flags de invalidez; usamos la del supervisorio (la de toda la serie) y guardamos la final aparte.
Registro: potencia, conjunto, punto de conexión, garantía física
- Fuente y fecha
- ONS (registro de centrales y conjuntos) y ANEEL (SIGA: potencia fiscalizada y garantía física), unidos por el CEG.
- Cómo y con qué frecuencia lo obtenemos
- Captura periódica; la ficha une las fuentes por el CEG de la central.
- Limitación
- Registro y operación del ONS son dos relojes: cuando el ONS reagrupa o recodifica un conjunto, la restricción antigua queda en el código antiguo. Una tabla de alias de conjunto evita perder esa historia.
Generación contabilizada y PLD
- Fuente y fecha
- CCEE — generación contabilizada en el Centro de Gravedad y PLD horario por submercado.
- Cómo y con qué frecuencia lo obtenemos
- Captura periódica de los datos públicos de la CCEE.
- Limitación
- La CCEE contabiliza después del ONS: el mes más reciente puede no estar publicado aún, y el cuadro marca esa caja como estimada o proyectada.
Fallas, desconexiones y alertas
- Fuente y fecha
- ONS (PDI — desconexiones programadas; COIG — ocurrencias de generación), satélite GOES-19 (rayos GLM, fuego FDCF, lluvia RRQPEF, convección DSIF) e INPE (quemas).
- Cómo y con qué frecuencia lo obtenemos
- Captura continua a lo largo del día; cada chip muestra la hora del dato que lo encendió.
- Limitación
- El satélite detecta, no garantiza: ausencia de detección no es ausencia de evento. El PDI es programación y puede traer fechas futuras. El PDI es programación (intervención agendada), no falla: desde el 26/09/2026 es informativo y solo la falla forzada del COIG cuenta como alarma.
Despacho térmico por motivo y CVU semanal
- Fuente y fecha
- ONS — Datos Abiertos: Generación Térmica por Motivo de Despacho (horaria, verificada y programada) y CVU semanal por unidad de planificación; NEWAVE del PMO para el CVU de respaldo.
- Cómo y con qué frecuencia lo obtenemos
- Captura automática del repositorio público del ONS; la ficha suma el mes y muestra el “dato de” en la línea de procedencia.
- Limitación
- El ONS publica términos que no siempre cierran el total: el residuo queda a la vista. Una térmica que el ONS no despacha centralizadamente no tiene esta descomposición.
Restricción de operación de las térmicas (constrained-on/off)
- Fuente y fecha
- CCEE — datos abiertos de generación horaria por central (columnas de restricción operativa) y de cargos por servicios del sistema recibidos por central.
- Cómo y con qué frecuencia lo obtenemos
- Captura periódica; energía sumada por mes por BrazilGrid, R$ copiado. Las dos bases tienen fechas distintas (Norte Fluminense el 22/09/2026: MWh hasta 07/2026, R$ hasta 02/2026).
- Limitación
- La energía de constrained-off se identifica por evidencia estadística, no por el diccionario de la CCEE, y solo existe desde 06/2024. Solo aparecen térmicas con CVU declarado.
Entrega de gas en el punto
- Fuente y fecha
- ANP — movimiento diario de gas natural en gasoductos de transporte (datos consolidados), 68 meses, de 2021-01 a 2026-08: 215 puntos de entrega.
- Cómo y con qué frecuencia lo obtenemos
- Carga mensual en nuestra base, con todas las columnas publicadas guardadas; el par punto↔central viene de una tabla curada con la evidencia de cada par.
- Limitación
- La ANP renombró columnas a mitad de la serie y escribe los negativos como “- 55,49”; “-” y “#N/D” pasan a ausencia, nunca a cero. Día sin publicación es ausencia, no entrega cero.
6Etapa 6 — Mejoras posibles
Lo que la app todavía no hace, o hace con salvedades, y lo que está en el radar. Las sugerencias son bienvenidas.
- Español en gridAssets. Medido el 19/09/2026, la interfaz abría en portugués incluso con ?lang=es. Desde el 20/09/2026 la elección de idioma viaja de la landing a los apps (cookie bg_lang en .brazilgrid.com), así que elegir español en la landing y abrir el gridAssets mantiene el español; un cuadro que aún salga en portugués es traducción faltante, no la elección perdiéndose.
- Base resarcible oficial en toda la serie. La frustrada por la Generación de Referencia Final del ONS solo aparece donde el ONS publica esa columna; el cuadro muestra la cobertura. Crece a medida que el ONS publica.
- Franquicia aplicada de años anteriores. Solo el valor aplicado de 2026 está archivado con fuente; los años anteriores usan la base normativa, rotulada como tal. Archivar los ciclos anteriores del panel del ONS cierra esa brecha.
- Aviso de mes revisado por el ONS. Hoy vigilamos y reingerimos los meses que el ONS reescribe; mostrar en la ficha cuándo se revisó un mes ayudaría a quien compara números de fechas distintas.
- Cerrar la razón del 17 y el 18/09/2026. Los dos días entraron con el recorte correcto por la flag del ONS, pero parte de la división por razón vino del archivo intra-semihora. Cuando el ONS publique el archivo por conjunto de esos días, la porción gris se vuelve REL, CNF o ENE sola.
- Gas de las térmicas sin punto en la ANP. 33 de las 52 térmicas a gas reciben gas de campo, de GNL de terminal propio o de la distribuidora, que la ANP no publica; fuentes indirectas (terminales de GNL, distribuidoras estatales) cerrarían parte de ese vacío.
